摘要:GIS交流耐壓試驗  串聯諧振試驗接線圖

GIS串聯諧振交流耐壓試驗,鼎升電力技術《GIS串聯諧振交流耐壓試驗》、串聯諧振試驗裝置使用方法及GIS交流耐壓試驗,GIS串聯諧振交流耐壓試驗來自于鼎升電力檢測試驗技術,鼎升電力致立研發標準、穩定、安全的電力試驗設備。

鼎升電力是串聯諧振試驗裝置相關產品及技術的制造廠家,如您遇到相關問題,可撥打027-87875698咨詢!

GIS交流耐壓試驗前準備工作

GIS設備應調試合格,絕緣特性試驗合格后,檢驗SF6氣體在額定壓力,試驗回路中的TA二次應短路接地,試驗回路中的避雷器和保護火花間隙應與被試GIS間隔斷開。試驗前檢查高壓電纜和架空線、電壓互感器、避雷器、電力變壓器高壓引出線是否與GIS斷開,方可進行串聯諧振交流耐壓試驗。

串聯諧振試驗裝置

接線并檢查。試驗時,如利用隔離開關或三通接上檢測套管,此時要回收隔離開關或三通氣室的SF6氣體,卸掉隔離開關或三通的端蓋,然后安裝試驗用套管及連接金具、均壓部件等,最后該氣室抽真空后充入SF6氣體。如GIS為共筒式,應認真檢查檢測套管連通相別。

大容量GIS如何分段耐壓

GIS整體電容量較大,耐壓試驗也可以分段進行。根據試驗方案,檢查GIS隔離開關、斷路器和接地開關的位置是否符合試驗方案中的方式,非試驗隔室斷路器、隔離開關應在斷開位置,接地開關應在合閘位置,GIS的擴建部分進行耐壓時,相鄰設備原有部分應斷電并接地,否則應對突然擊穿給原有部分設備帶來的不良影響,應采取特殊措施。每一相都應進行試驗,非試驗相和外殼一起接地。如懷疑斷路器和隔離開關的斷口在運輸、安裝過程中受到損壞或經過解體,應做斷口間耐壓試驗。

試驗時,根據現場實際情況,合理布置試驗設備,盡量使試驗設備接線緊湊并安放穩固,接地線應使用專用接地線。按(下圖)進行試驗接線,并檢查試驗接線,試驗變壓器的一端接地并與GIS的外殼相連。檢查試驗設備的接地、分壓器的分壓比和擋位是否正確。

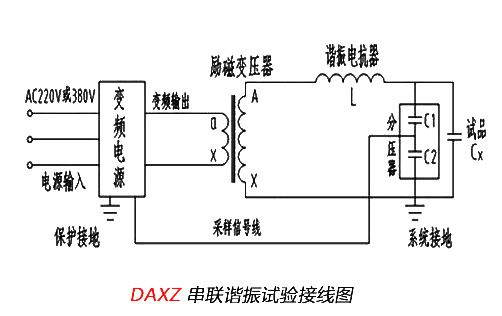

串聯諧振試驗接線圖

更多技術問題請致電鼎升電力客戶服務:400-6698-612,技術部:027-87180938,在線客服:2239963269
注:如果您對所購買的產品需要做技術引導,您可與我司技術部聯系,售后、保修、維修服務中心:/shfw.html
如果您在閱讀時,對 "GIS串聯諧振交流耐壓試驗"等有相關的疑問或者建議?
請給我們留言,立即留言 我們收到問題后,會及時與您聯系,如果您的問題比價重要,您也可以通過027-87875698與技術部聯系,我們同樣會盡快處理您的問題。
《中華人民共和國電信與信息服務業務經營業員許可證》粵ICP備13003602號 法律聲明
